首頁 > 全部文章 > 成本大幅上漲!這艘海上風電安裝船延期交付
成本大幅上漲!這艘海上風電安裝船延期交付
發布時間:2023-08-30        閱讀量:520        返回列表        去平臺詳情

Dominion Energy發布報告稱,由于成本不斷上升,美國首艘本土制造的風電安裝船 (WTIV) “Charybdis”號被迫延期交付。該船是美國僅有的符合《瓊斯法案》的海上風電安裝船。

Dominion Energy表示,該船由Keppel AmFELS建造,其建設成本已上升至 6.25億美元(折合人民幣約45.56億元),較2020年計劃的5億美元(折合人民幣約36.45億元)大幅上漲。

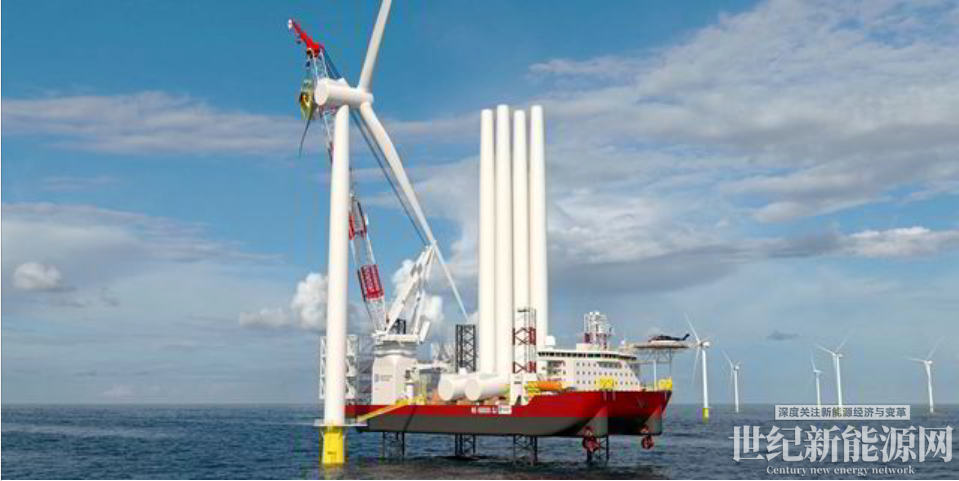

據了解,“Charybdis”號船長472英尺,寬184英尺,深38英尺,是世界上最大的海上風電安裝船之一,配備一臺主起重機,吊臂長度為426英尺,預計起重能力為2200噸。該船將為最多119人提供住宿,其設計能夠處理當前的風機技術以及12兆瓦或更大的下一代風機尺寸,也能夠承擔風機基礎安裝和其他重吊工作。

Dominion Energy的發言人稱,該船預計將于2024年底或2025年初交付,比原計劃晚了至少8個月。因此,“Charybdis”號將錯過其首次任務。

該船原計劃交付后為?rsted與Eversource共同開發的Revolution Wind海上風電場安裝海上風機。該項目裝機容量715MW,將安裝65臺西門子歌美颯11兆瓦海上風機,計劃于2024年進行海上施工,預計于2025年投入運營。

但相對于弗吉尼亞海岸(CVOW)海上風電項目的施工進度而言,該船的交付時間還是有所提前。該海上風電項目由Dominion Energy開發,總裝機容量2600MW,擬安裝176臺14.7MW海上風機,計劃于2026年底完工?!癈harybdis”號將助力該項目建設。
